旧楼翻新时,防火规范如何跟上?

在进行旧楼翻新前,要想以最低成本满足防火规范,请先从建筑用途的改变、建筑加建、更改外墙和被动防火等方面咨询专业意见。

建筑成本日益高涨,人工短缺是新西兰建筑行业的常态。新楼项目的启动开发愈发困难。同时,大城市区域内有部分旧建筑,地处黄金地段且总体建筑质量上佳。



因此给开发商提供了绝佳二次开发(旧楼翻新)的机会,这也是目前建筑开发的趋势之一。



在进行旧楼翻新前,要想以最低成本满足防火规范,请先从建筑用途的改变、建筑加建、更改外墙和被动防火等方面咨询专业意见。



消防考量一:



建筑用途是否改变目前2004年“建筑法”以及后来的Code Words对旧楼翻新有以下规定。



若建筑用途没有改变,这些变更必须符合2004年“建筑法”第112条“对现有建筑物的改动”。这要求建筑物符合建筑规范中关于逃生火灾的规定,尽可能合理可行并继续遵守建筑规范的其他规定,至少与改建前相同。



若建筑用途改变,但要求更低。根据2009年2月颁布的Code Words No 34规定,目的组已经改变,但在新用途中,遵守建筑规范的要求不再繁重,因此不是改变使用。



若建筑用途改变,并且要求更高。这些变更必须符合2004年“建筑法”第115条“建筑物的使用变更”。



这要求建筑物在合理可行的范围内,遵守建筑规范的规定,以防止火灾,保护其他财产(外墙防火)、卫生设施、结构性能( 结构防火等级)、防火性能和残疾人通道和设施。并继续遵守建筑规范的其他规定,至少与改建前相同。



从规定可以看出,旧楼翻新一个关键因素是—建筑用途是否改变。



建筑用途没有改变(要求较低),这要求逃生路线合规,逃生路线需要从新审核设计;内部包面材料合规,需要重新审核设计;消防救援保持,一般不需要重新设计;外墙合规保持,一般不需要重新设计;结构性能、结构防火保持,一般不需要重新设计。



建筑用途改变,分为以下两种情况。其一,目的组防火要求更低,算是建筑“用途没有改变”,所以按照建筑“ 用途没有改变”防火设计处理。其二,目的组防火要求更高。



在以上两种情况下,要达到逃生路线合规,需要重新审核设计;达到内部包面材料合规,需要重新审核设计;消防救援合规,需要重新设计;外墙合规合规,需要重新设计;结构性能、结构防火等级合规,需要重新设计。



总得来说,旧楼翻新要遵循“用途判断、保持安全、提高防范、内部合规、消防无阻”等原则。



消防考量二:建筑加建



旧楼翻新过程中,部分开发商可能希望建筑加建。加建一般包括扩大建筑面积和增加建筑高度。

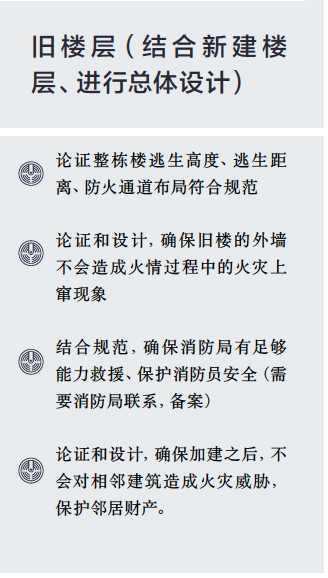

从局部来看,加建部分一般需要按照新建筑的防火标准来处理,也就是说逃生路线、内部包面材料、消防救援、外墙包面、结构性能、结构防火等等全部都需要重新设计审核。



从整体来看,必须考虑加建部分对旧建筑体的影响。逃生路线、消防救援是首要考虑的问题,因此,需要整合全部建筑的布局,对逃生路线、消防救援进行全部重新设计。



并且,如果建筑本来是高楼,加建部分可能让建筑整体高度超过20层。这种情况下,需要防火工程师,议会,消防局共同协商,看看建筑能否通过acceptable solution(可接受方案)设计;如果不行,需要通过alternative solution(替代性方案)对建筑进行评估。后者的设计周期一般更长,审核流程也更复杂。



消防考量三:外墙更改



在某些项目中,旧楼翻新可能会涉及到外墙的更改。外墙更改又会分成以下3种情况:



第一,外墙增加涂料。这是简单的情况,一般来说,需要不可燃涂料,或者可燃涂料厚度不超过规范即可。

 {Ad}

第二,外墙开窗不变,重新做幕墙。开窗面积不变,一般不需要对外墙防火比例进行重新评估。但是,幕墙的防火必须通过规范(幕墙系统需要不可燃材料,或者幕墙系统热释放、峰值热释放满足规范,或者需要结合防火工程师和幕墙工程师做论证)。



第三,外墙开窗变大。开窗变大,需要对外墙防火比例进行重新评估。如果幕墙有变化,幕墙也需要的防火必须通过规范。





消防考量四:“穿透”被动防火(建筑穿透防火)



旧楼翻新,建筑被动防火建设是必须考虑的问题,也是最容易被忽视的问题。目前,奥克兰议会明确要求旧楼改造中,涉及到改建部分,被动防火必须按照新楼建设标准处理,达到全面合规。



“穿透”被动防火指的是:当给排水管道,电缆和暖通管道系统通过防火墙和防火地板时,造成的“穿透”,必须进行和墙体地板同样规格的防火处理。建筑“穿透”被动防火分为两种办法。



其一,前期进行详细设计、选择“ 穿透”被动防火系统(设计在申请建筑许可之前)。这样做的好处很多。一方面可以改变基本设计,可以减少被动防火建设和材料上的花费。



另一方面也可以用详细设计的文件进行被动防火工程招标,从而选择最优惠的建造商。在完工阶段,因为已经有了详细设计的文件,更容易顺利通过council验收,以及拿到防火工程师的PS4。



其二,采取Design & Build模式,同意被动防火性能要求和质量保证,但将设计留到施工阶段开始。Design and Build模式的最大好处是节省前期的设计经费。



然而,该模式会造成很多问题。首先,建筑结构,材料和布局大部分是固定的,没有机会为在建筑结构基本固定的情况下,在施工阶段做出防火成本的节省。另外,容易造成使用单个制造商的产品来解决所有防火问题的局面。



目前很多施工阶段设计的案例,很多安装商都使用单一的制造商产品,导致低效和高价的系统选择。最后,一旦建设过程中选择错误,被动防火建设不合规,可能需要将穿透拔出重新建设,大大延长工期。



综上所述,Design and Build模式看似节省设计经费,但是却给现场施工、后期验收留下了不可忽略的风险。因此,Origin Fire首选前期进行详细设计、选择“穿透”被动防火系统,这样更加节省成本、降低风险、符合目前发展趋势。





案例分析



CT酒店加建



CT酒店原本是一栋4层酒店,改建方案是将天台层改成penthouse的总统套房。酒店原来是钢筋混凝土结构、并且有消防喷淋系统。酒店底楼是大厅,一楼到三楼为套房。在改建过程中,防火工程师做了以下工作:加建层(按照全新建筑处理)



  1. 逃生路线合规

(根据酒店图纸,对防火通道、逃生通道进行了重新设计)

  1. 喷淋设施设计

(根据酒店图纸,设计了喷淋喷头位置和走管)

  1. 内部包面材料合规

(根据设计师提供的草案,对内装阻燃性进行审核)

  1. 消防救援合规

(设计消防救援通道;和消防局联系,备案)

  1. 外墙合规

(审核开窗大小;对新幕墙系统,防火工程师审核了外墙材料的测试报告,并根据材料的属性,提供议会外墙合规的方案)

  1. 结构性能、结构防火等级合规

(审核新建层的地板、酒店单元之间的防火等级是否合规)



HT办公楼改酒店



HT酒店原本是一栋10层办公楼,包含两层地下停车场。由于办公楼本来是钢筋混凝土结构,防火能提供至少60分钟。



另外,办公楼本来安装了喷淋系统,对防火设计来讲,是一个很大利好;同时,因为旧楼翻新,需要“保持安全等级” ,所以喷淋设施必须保留。在改建过程中,防火工程师做了以下工作:



  1. 逃生路线合规

(根据酒店图纸,对防火通道、逃生通道进行了重新设计)

  1. 喷淋设施重新布局

(根据酒店图纸,重新设计了喷淋喷头位置和走管)

  1. 内部包面材料合规

(根据设计师提供的草案,对内装材料阻燃性进行审核)

  1. 消防救援保持

(不需要重新设计,但是需要和消防局联系,备案)

  1. 外墙合规

(设计师提出了新的幕墙系统;防火工程师审核了外墙材料的测试报告,并根据材料的属性,提供议会外墙合规的方案)

  1. 结构性能、结构防火保持

(由于钢筋混凝土结构能够提供足够的防火等级,结构防火审核合规)



注意:任何旧楼改造必须具体问题具体分析。以上的案例分析省略了细节和过程,只提供了最终结果,并不具有普遍适用性;业主在旧楼改造之前,必须咨询防火工程师的专业意见。





作者介绍



Alex Zhu

Alex Zhu博士是新西兰顶尖建筑防火咨询公司Origin fire (www.originfire.co.nz)  防火工程师和项目发展经理,多年的建筑防火工程设计、实践和管理经验;_参与多个大型建筑的防火工程设计和建设。他的博士学位涉及研究流体动力学,了解气流动力学以及它如何与消防安全设计相关联。 他的研究直接应用于与Origin的现代消防工程高精度设计:使用高端虚拟技术构建3D火灾模拟,以了解火灾发生的位置以及火灾在大型建筑物中行进的速度。



Michael James

新西兰顶尖建筑防火咨询公司Origin fire (www.originfire.co.nz) CEO及总工程师, 超过25年的建筑防火工程设计、管理和实践经验; 参与和主持多个大型建筑的防火工程设计和建设。Michael有丰富的经验, 与市议会和消防服务商等打交道的经验。针对公寓楼、高层建筑、大型建筑防火难题有独到的解决方式。Michael还曾经担任太平洋工程咨询公司的管理总裁; 目前担任国际防火工程师协会新西兰
