在新西兰建房,成本怎么算?

工程造价可以说是每一个做开发,或者想做开发的人最关心的事情。在做设计之前,工程造价的问题通常会被询问。实际中,专业的Quantity Surveyor在计算报价的时候,都要考虑哪些工种,而不同工种又应该如何计算?
2017-12-20

工程造价可以说是每一个做开发,或者想做开发的人最关心的事情。在做设计之前,工程造价的问题通常会被询问。



而得到的答案却各不相同,有随口给个大范围的,有报个平方米的rate。



实际中,专业的Quantity Surveyor在计算报价的时候,都要考虑哪些工种,而不同工种又应该如何计算?



从开工到地基完成



初步措施



在施工过程中,有很多工作是辅助施工的。虽然在房屋建成后,并不体现在房子本身上面,但是也是施工必不可少的环节。



比如说,在任何工作开始前,需要让surveyor去放点,surveyor都会按照工作的大小直接报一个一口价。



施工时,使用的临时Fence都是租用的,租金按照租用时间和长度来计算。



做土方工作使用的digger也是按照小时数来计算的。不过同时还要考虑到运输的费用。通常清理顶土的时候,都是用12t以上的大digger。如果是挖footing等,通常是由小一些的digger来完成,不同的digger租金也不相同。报价时,QS需要评估工作的时长,来确定价格。



当然digger工作完,还有处理土的问题,通常土的处理是按车计算的。但是土壤种类不同,也会影响价格,黄土的处理费用,就和植被的处理费用不同。



有些有坡度的土地还涉及到挡土墙的施工。木的挡土墙通常是按照面积或长度来计算价格。



地基部分



地基的报价有两种方式。



有些地基团队会直接包工包料。一个项目报一个固定的价格,另一种方式是,细化所有地基的工作,人工和材料分别来计算。

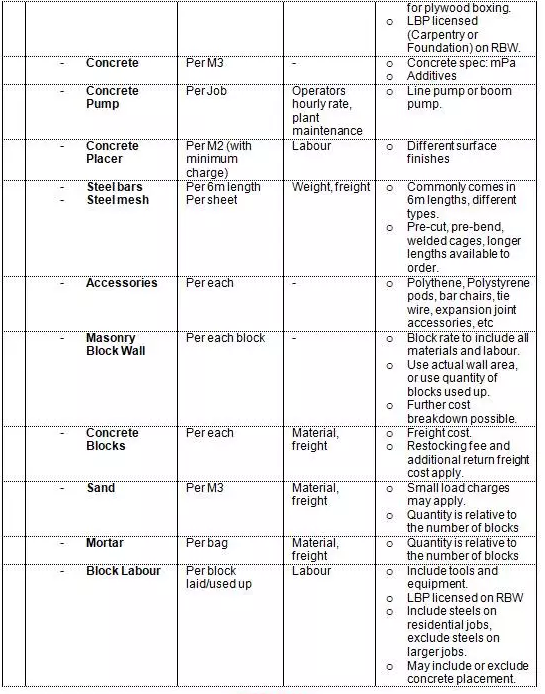

地基涉及到的材料中,水泥是按照立方量计算价格,同时倒水泥需要的pump是按照次数来报价,地基中的钢筋钢网都是按照用量来计算价格。



还有很多地基是含有Block的工作的,通常砌砖都是按照块数来定价。



材料部分



在材料中,最大头的一个部分一定是木框架了,框架包括墙和屋顶架(Wall framing and Truss),这个的生产通常都是有专门的木框架厂来报价生产。



再一个比较大的部分就是中层板,因为现在新房屋通常都是两层或三层,所以也中层板的计算也不能忽略。中层板通常也可以要求木框厂提供。



订料时要注意多订出来一些作为备用,以保证项目的顺利进行。



一般的房屋因为承重的问题,还会涉及到钢梁的计算。因为钢梁的安装也是在木框架的这个阶段,所以通常QS会在这个部分计算钢梁的价格。钢梁通常是按照重量收费。



人工部分



木框架的安装是由木工来完成,但是一个项目中,木工参与的部分并不仅是框架的安装,木工有可能会参与外墙的安装,室外阳台的安装。木工报价时会安装根据工作内容分类来进行报价。



木工的框架报价通常是按照平方米,也有木工是按照项目直接报一个固定的价格。这个报价通常不仅包含框架的安装,也包括门窗的安装,楼梯的安装,地脚线的安装等。



木框架和屋顶也是整个建筑过程中占的比重很大的一个部分,所以精确的计算用料和明确人工的工作范围是很重要的。
